Acueducto de Bogotá obtiene fallo favorable y recuperará más de $74.000 millones por obras inconclusas

20 de Diciembre de 2025

El Tribunal de Arbitramento determinó el incumplimiento de un consorcio en la planta Wiesner, clave para el suministro de agua en la capital

Radio Viva Fenix

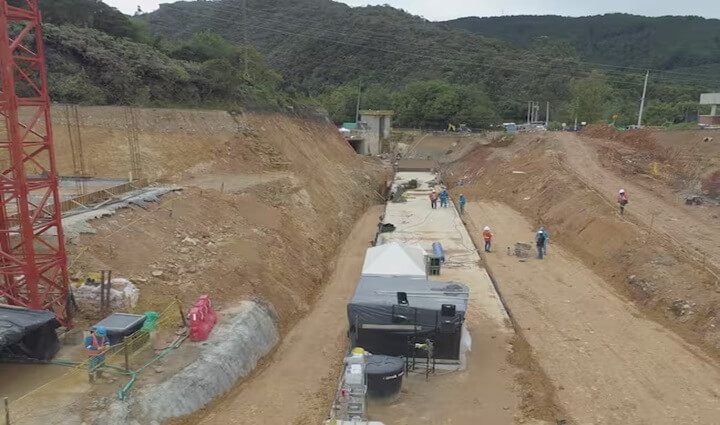

La Empresa de Acueducto y Alcantarillado de Bogotá logró un fallo a su favor tras un proceso arbitral relacionado con el incumplimiento contractual en las obras de la Planta de Tratamiento de Agua Potable Francisco Wiesner, infraestructura estratégica para el abastecimiento de la ciudad.

La decisión, adoptada el 15 de diciembre de 2025 por el Tribunal de Arbitramento, concluyó que el consorcio contratado abandonó los trabajos sin culminar las intervenciones previstas, entre ellas la ampliación de las unidades de filtración y otras obras complementarias necesarias para el correcto funcionamiento de la planta.

Ante el incumplimiento y el riesgo que representaba la suspensión de las obras para la operación del sistema de agua potable, el Acueducto de Bogotá se vio obligado a declarar la caducidad del contrato, con el fin de proteger la continuidad y seguridad del servicio.

Radio Viva Fenix

Como resultado del laudo, las empresas involucradas deberán indemnizar a la entidad por perjuicios que superan los 67.000 millones de pesos. A esta suma se añaden los costos del proceso arbitral y las costas judiciales, lo que eleva el monto total a más de 74.000 millones de pesos.

La gerente del Acueducto, Natasha Avendaño, señaló que la decisión tiene un impacto directo para la ciudad, al reconocer un incumplimiento que afectó la capacidad del sistema en momentos de alta demanda, cuando el suministro de agua resulta crítico para los ciudadanos.

Adicionalmente, el tribunal estableció que las compañías aseguradoras deberán responder por el valor máximo de las pólizas, equivalente a 13.718 millones de pesos, recursos que se suman a los ya reconocidos tras la declaratoria de caducidad y refuerzan la protección de los recursos públicos destinados al servicio de agua potable.



Foto: Caracol Radio

NOTICIAS RELEVANTES

TransMilenio se expandirá por la Autopista Norte hasta BIMA tras aval ambiental

9 de Enero de 2026

El sistema de transporte masivo TransMilenio, que diariamente moviliza a más de cuatro millones de...

Seguir leyendo →

TransMilenio sube su tarifa desde el 14 de enero de 2026: el pasaje queda en $3.550

9 de Enero de 2026

La Alcaldía de Bogotá confirmó que, a partir del miércoles 14 de enero de 2026, el pasaje de...

Seguir leyendo →

Cédula digital será válida para votar en las elecciones de 2026 en Colombia

9 de Enero de 2026

La Registraduría Nacional del Estado Civil confirmó que la cédula de ciudadanía digital será...

Seguir leyendo →
Radio Viva Fenix



VIVO
VIVO
VIVO
VIVO
VIVO
VIVO
VIVO
